Desafio na Rodovia dos Bandeirantes: Içamento e Substituição de Balizadores Aéreos no Obelisco
Iniciamos o mês de junho com um desafio emblemático: atender à solicitação de içamento e substituição de balizadores aéreos no Monumento Obelisco, localizado no km 14 da Rodovia dos Bandeirantes (SP-348), em São Paulo. Comprometida em garantir total segurança e eficiência, a Cunzolo mobilizou seus recursos humanos e técnicos, reforçando sua reputação de excelência e integridade operacional.
Antes de iniciar a operação, a equipe envolvida seguiu rigorosamente o checklist de pré-operação especificado no estudo de rigging, incluindo:
- Verificação dos acessórios de amarração principal e de backup (manilhas, ganchos e cintas): Assegura que todos os elementos de sustentação suportem as cargas previstas, evitando falhas na elevação e reduzindo riscos de soltura.
- Avaliação da fixação e das condições estruturais do cesto aéreo: Confirma a integridade mecânica da plataforma que receberá os operadores, prevenindo deformações ou rupturas durante a operação.
- Confirmação da ligação direta da linha de vida ao moitão: Garante que o sistema de proteção contra quedas esteja corretamente ancorado, preservando a segurança individual de quem for içado.
- Realização de teste de carga sem ocupantes atingindo o peso final previsto:
Valida os cálculos de engenharia e o desempenho do conjunto de içamento sob carga real, sem expor pessoal a eventuais imprevistos.
- Garantia do uso adequado dos EPIs: Padroniza a proteção individual, reduzindo a gravidade de acidentes em caso de movimentos bruscos ou quedas.
- Teste de comunicação via rádio entre todos os envolvidos: Confirma a clareza das instruções e a capacidade de resposta rápida, fundamental para coordenar manobras e interromper processos diante de emergências.
Essas etapas obedeceram às observações do plano de rigging, assegurando a conformidade com os cálculos de engenharia e a integridade de cada componente.
Sob a supervisão de Márcio Leandro de Oliveira, supervisor operacional, além dos motoristas operadores Edivan Aparecido dos Santos e Cláudio Vicente da Silva, o auxiliar de movimentação de carga Jailson Lopes dos Santos e o rigger José Roberto dos Santos, prepararam o terreno, que incluiu o corte no talude, enquanto a remoção de uma placa e de um poste de iluminação foi executada pelo cliente sob orientação técnica da equipe Cunzolo, assegurando condições ideais de estabilidade para o equipamento. Dessa forma, o guindaste telescópico LTM 1120 foi posicionado sobre placas de apoio niveladas, e os quatro estabilizadores hidráulicos do equipamento foram acionados para garantir estabilidade em terreno irregular, sem comprometer a segurança.

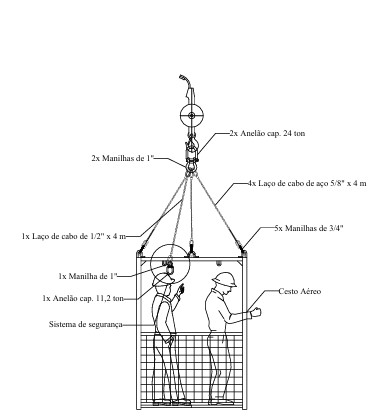

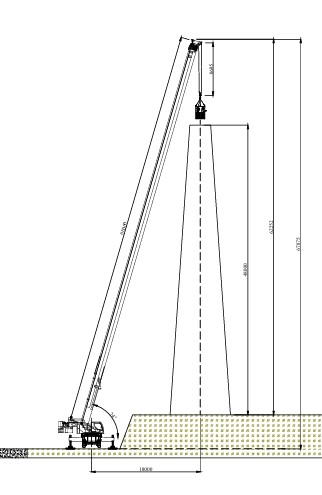

Acompanhe as imagens do estudo de rigging da operação:


Na etapa de içamento, a lança principal do guindaste foi estendida a 66 metros e ajustada em um ângulo de 5° para otimizar o raio de operação de 18 metros junto ao Obelisco. Esse comprimento permitiu dispensar a montagem do jib, agilizando o processo sem comprometer a estabilidade. Para conduzir o içamento e o posicionamento dos balizadores, a equipe utilizou um guincho auto-socorro de 10,5 metros, equipado com sider para controle de velocidade e duas talhas de redução, possibilitando ajustes milimétricos. No topo da lança, o cesto aéreo em alumínio de alta resistência, com capacidade para 300 kg e três pontos de ancoragem, foi fixado de modo a permitir a conexão direta da linha de vida ao moitão de içamento. Assim, a troca dos balizadores foi realizada com precisão, preservando a integridade da estrutura e atendendo às expectativas do cliente.

Entre os maiores desafios estiveram a interdição parcial de uma pista da rodovia, a altura desafiadora da operação e o uso do cesto aéreo suspenso com pessoal, exigindo rigor absoluto no cumprimento das normas de segurança. Mesmo diante dessas condições, a Cunzolo concluiu o serviço com sucesso, reafirmando seu compromisso com práticas seguras e soluções integradas em movimentação de carga e acesso em altura.
Acompanhe os vídeos da operação:
Permanecemos à disposição para esclarecer dúvidas e apoiar novos projetos. Mais detalhes sobre esta e outras operações podem ser conferidos no nosso blog institucional e em nossas redes sociais. Será um prazer auxiliar em sua operação!
Abraços da equipe Cunzolo!
